Eliminar mil horas de espera não significa economizar mil horas de folha. Com equipe fixa e remuneração inalterada, o ganho inicial é capacidade para realizar outro trabalho. A economia de caixa aparece quando a mudança reduz um desembolso identificável, como horas extras ou contratação evitável, sem transferir o gasto para outra parte da operação.
Para calcular o ROI da manutenção, separe capacidade liberada, despesa efetivamente evitada e benefício por redução de risco. Cada parcela precisa de unidade, período e mecanismo econômico. Multiplicar todas as horas pelo custo médio e chamar o resultado de dinheiro economizado exagera a conta.
Escolha uma comparação que possa ser verificada
Defina o cenário sem a mudança e o cenário com ela no mesmo horizonte. Registre volume de serviço, composição da equipe, demanda e custos. Uma redução de horas extras durante queda de produção não pode ser atribuída integralmente à digitalização do PCM.
Avalie custos e benefícios incrementais. O manual de custo de ciclo de vida do NIST organiza a comparação econômica ao longo de um período de estudo. A aplicação industrial exige seus próprios fluxos e premissas; taxas e parâmetros de projetos federais americanos não devem ser transplantados para a planta.
A referência inicial pode vir de apontamentos, folha, contratos e programação. Se a espera só foi estimada por opinião, trate o número como hipótese a validar. Sua precisão aparente não pode ser maior que a evidência que o sustenta.
Mil horas liberadas produzem duas contas diferentes
Simulação anual: uma mudança libera 1.000 horas de equipe. O custo médio usado para expressar capacidade equivalente é R$ 60 por hora. Destas horas, 200 substituem horas extras que seriam pagas a R$ 90 por hora. A equipe fixa continua com a mesma remuneração.
| Parcela | Cálculo | Resultado anual | Leitura |
|---|---|---|---|
| Capacidade equivalente | 1.000 h × R$ 60/h | R$ 60.000 | Valor de referência das horas liberadas |
| Hora extra evitada | 200 h × R$ 90/h | R$ 18.000 | Desembolso bruto evitável, se comprovado |
| Demais horas liberadas | 1.000 − 200 | 800 h | Capacidade para outra atividade |
| Soma indevida | R$ 60.000 + R$ 18.000 | R$ 78.000 | Não representa caixa economizado |
As duzentas horas já fazem parte das mil. Somar seu valor de capacidade ao gasto evitado conta duas interpretações da mesma melhoria como se fossem benefícios independentes. O benefício bruto de caixa demonstrado no exemplo é R$ 18 mil, sujeito à confirmação de que as horas extras seriam necessárias e foram realmente evitadas.
Exija uma ponte entre hora e desembolso
Para hora extra, confronte programação, necessidade aprovada e pagamento. Para terceiro, verifique se o contrato permite reduzir a cobrança. Um contrato mensal fixo não fica mais barato apenas porque menos horas foram utilizadas. Para material, considere consumo e reposição efetivamente alterados.
Capacidade pode ter grande valor operacional sem virar redução imediata de despesa. O time pode absorver backlog pronto, executar inspeções atrasadas ou reduzir pressão por expansão futura. Registre esses efeitos em horas ou entregas; sua monetização precisa de uma decisão econômica verificável.
Contraprova: as mil horas foram liberadas, mas ninguém reduziu extras, contrato ou gasto, e a produção não aumentou. Declarar R$ 60 mil de economia de caixa seria incorreto. O ganho comprovado continua sendo capacidade disponível, que ainda precisa ser utilizada.
Classifique os benefícios antes de somá-los
- Menos espera com equipe fixa: capacidade liberada.
- Menos hora extra paga para o mesmo escopo: economia de caixa, conforme comprovação.
- Mais ordens realizadas sem ampliar equipe: resultado operacional.
- Menor contrato variável de terceiro: gasto evitado, conforme condição contratual.
- Menor probabilidade de parada: redução de risco, com modelo e incerteza próprios.
- Mais produção vendável no gargalo: contribuição econômica, condicionada à demanda e aos custos incrementais.
Um mesmo efeito pode aparecer em categorias diferentes ao longo do tempo. No primeiro mês, reduzir espera gera capacidade. Depois, essa capacidade pode dispensar uma contratação prevista. Registre o momento e a decisão que transformam o efeito, preservando a comparação sem dupla contagem.
Inclua os custos que tornam o ganho possível
Considere implantação, treinamento, licença, suporte, infraestrutura e esforço interno incremental, conforme o escopo real. Diferencie custo inicial e recorrente. Se a equipe já existe, a dedicação à implantação pode ser custo de oportunidade sem redução imediata de caixa; explicite como ela foi tratada.
Simulação no primeiro ano: R$ 18 mil de caixa bruto evitado, R$ 12 mil de custo inicial e R$ 6 mil recorrentes. Benefício líquido = 18.000 − 12.000 − 6.000 = zero. Com ROI simples definido como benefício líquido dividido pelo investimento total considerado, ROI = 0/18.000 = 0%. As horas disponíveis ainda podem justificar a decisão operacional, mas não mudam essa conta de caixa.
Em outro horizonte, o custo inicial não se repete e os fluxos podem mudar. Não compare uma economia anual com uma licença mensal nem apresente um período favorável sem informar os demais custos. Para acompanhar adoção gradual, use também uma análise de payback com rampa.

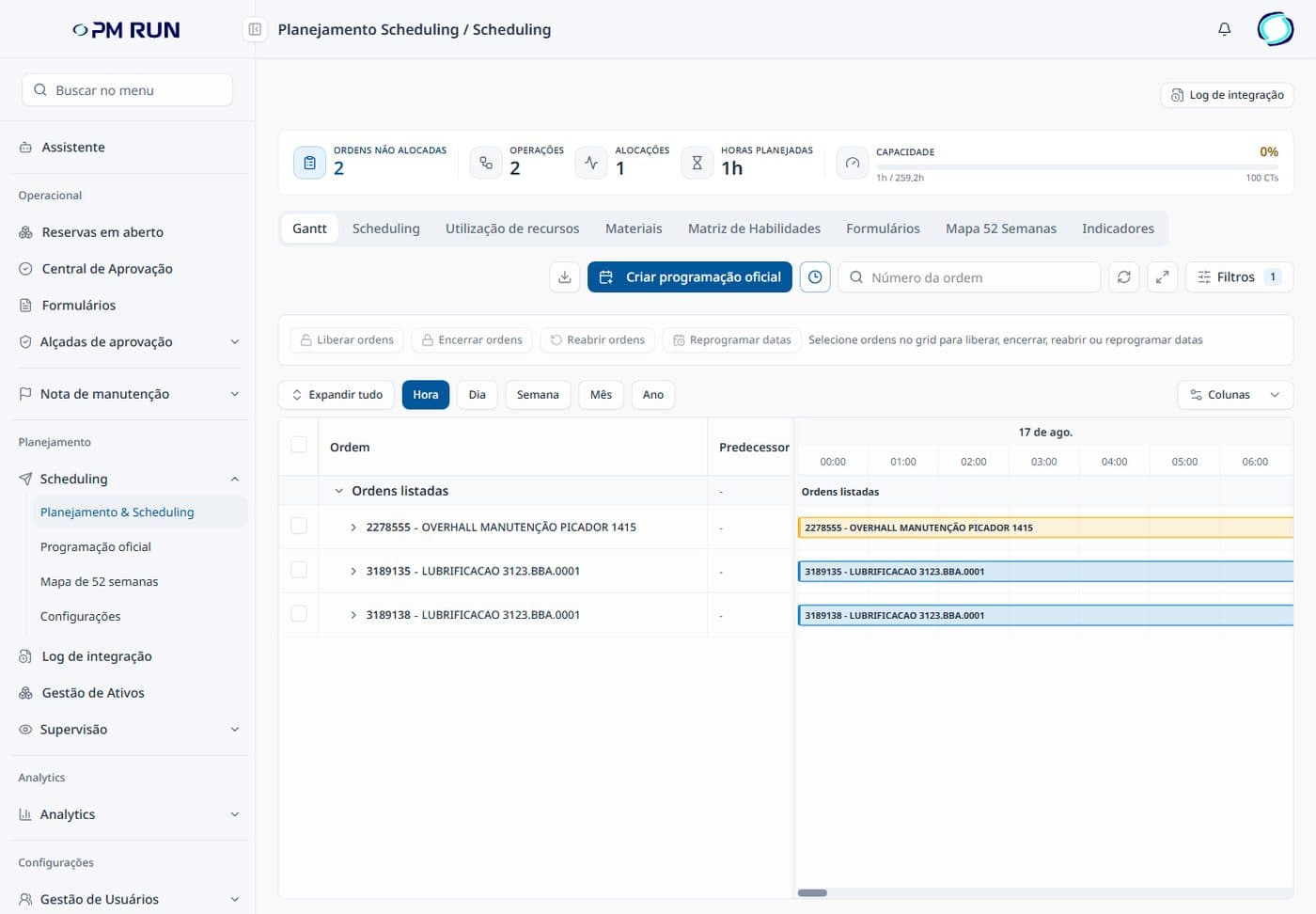

Na programação PM RUN, a hora liberada volta para a fila de trabalho pronto do mesmo período, com habilidade e janela conferidas, e isso é o que transforma capacidade em ordens executadas em vez de folga sem destino. Quando a Manu propõe o remanejamento, quem programa aprova antes da gravação no SAP. Use a calculadora de ROI do PCM para estimar o retorno com indicadores próprios e conferir as premissas econômicas. A estimativa não substitui a reconciliação entre ganho operacional e pagamento efetivo.
Perguntas frequentes
Capacidade liberada deve ficar fora do projeto?
Não. Ela deve aparecer com sua unidade e finalidade, como absorver demanda ou reduzir atrasos. O problema é apresentá-la como economia de caixa sem um desembolso alterado.
Posso usar o custo médio da hora para qualquer benefício?
Ele pode expressar capacidade equivalente. Para caixa, use o custo evitável da decisão concreta. Hora extra, terceiro variável e remuneração fixa têm mecanismos econômicos diferentes.
Redução de risco entra no ROI?
Pode entrar em um cenário econômico identificado, com probabilidade, consequência e incerteza documentadas. Apresente-a separadamente de economia já realizada e evite contar a mesma parada em dois benefícios.
